Ngày 15/10/2026, cuộc họp báo tháng 10 của tỉnh An Giang cho biết, cùng với xử lý sự cố đứt cáp ngầm 110kV Hà Tiên – Phú Quốc đã đẩy nhanh tiến độ các công trình lưới điện trọng điểm trên địa bàn Phú Quốc phục vụ Hội nghị APEC 2027 của quốc gia và củng cố an ninh năng lượng.
Tiến độ chuẩn bị Hội nghị APEC 2027
Báo cáo của UBND tỉnh An Giang cho hay, công tác chuẩn bị phục vụ Hội nghị APEC được lãnh đạo, chỉ đạo triển khai quyết liệt và đạt nhiều kết quả quan trọng. Thường trực UBND tỉnh tăng cường kiểm tra, khảo sát, đôn đốc việc thực hiện; Ban Thường vụ Tỉnh ủy đã cho chủ trương, kịp thời tháo gỡ các khó khăn, vướng mắc và lãnh đạo quyết liệt công tác giải phóng mặt bằng. Các sở, ngành tỉnh, Đảng ủy, UBND đặc khu Phú Quốc phối hợp triển khai thực hiện các phần việc theo yêu cầu nhiệm vụ.
Đến nay, có 20/21 dự án đủ mặt bằng để bàn giao cho nhà đầu tư tổ chức thi công (Còn dự án Nhà máy xử lý chất thải rắn sinh hoạt An Thới chưa khởi công, đang được UBND đặc khu Phú Quốc trình Sở Xây dựng thẩm định dự án tại Tờ trình số 399//TTr-UBND ngày 02/10/2026. Nguồn cát, đá, vật liệu san lấp phục vụ các dự án cơ bản được bảo đảm; tiến độ thi các công trình, dự án đang được đẩy nhanh; tỷ lệ giải ngân vốn đầu tư công đến ngày 30/9/2026 là 9.370,94/13.476,57 tỷ đồng, đạt tỷ lệ 69,54% kế hoạch vốn năm 2026 (tỷ lệ giải ngân cả nước đến hết ngày 30/9/2026 là 64,9%, cao hơn 4,64%).
Công tác tuyên truyền, quảng bá, lễ tân, hậu cần, y tế, bảo đảm an ninh, trật tự, an toàn, phòng, chống khủng bố, cháy, nổ và các điều kiện thiết yếu khác phục vụ Hội nghị được triển khai quyết liệt. Ban Thường vụ Tỉnh ủy đã ban hành Chỉ thị số 10-CT/TU ngày 25/9/2026 về việc tăng cường lãnh đạo, chỉ đạo công tác chuẩn bị phục vụ Hội nghị cấp cao lần thứ 27 và các hội nghị, hoạt động liên quan của Diễn đàn APEC năm 2027 tại đặc khu Phú Quốc.
Xử lý sự cố đứt cáp ngầm một cách lâu dài

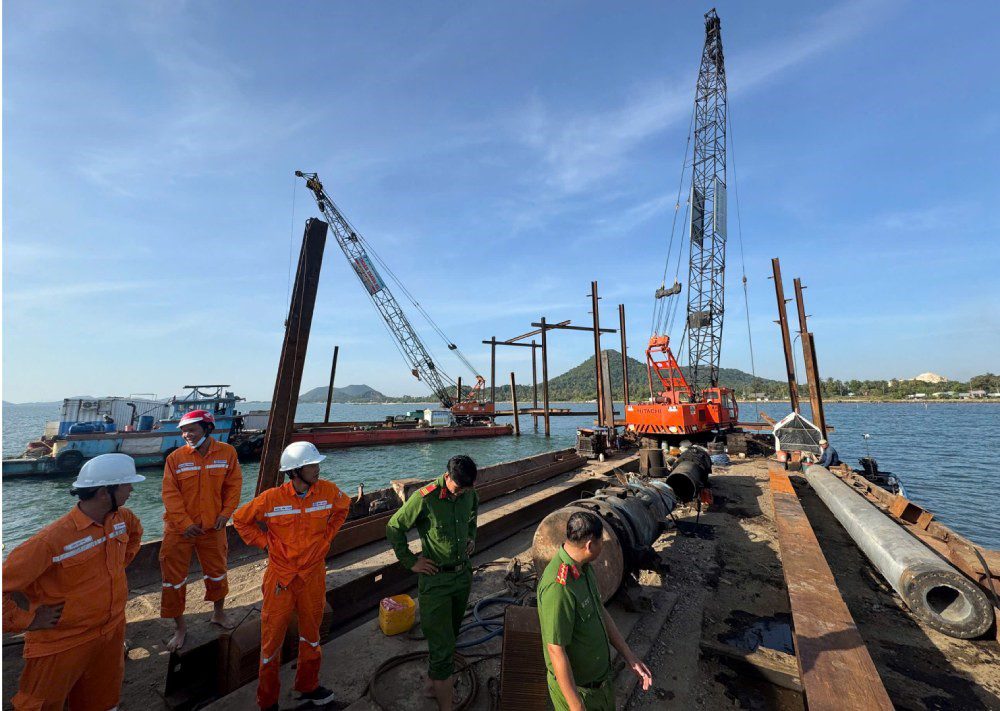

Báo cáo của Sở Công Thương tỉnh An Giang, sự cố đứt cáp ngầm vượt biển 110kV Hà Tiên – Phú Quốc ngày 29/11/2025 là sự cố nghiêm trọng, ảnh hưởng trực tiếp đến việc cung cấp điện phục vụ sinh hoạt của người dân, hoạt động sản xuất, kinh doanh và du lịch tại Phú Quốc. Ngay sau khi xảy ra sự cố, UBND tỉnh An Giang đã chỉ đạo Sở Công Thương, các sở, ngành liên quan phối hợp với ngành điện khẩn trương triển khai các giải pháp khắc phục tạm thời, đóng điện lại tuyến cáp vào lúc 22h ngày 5/12/2025 để hạn chế tối đa tình trạng gián đoạn cung cấp điện.
Phương án xử lý lâu dài, ngày 2/12/2025 và ngày 31/7/2026, UBND tỉnh có các công văn yêu cầu Tập đoàn Điện lực Việt Nam và Tổng công ty Điện lực miền Nam nghiên cứu, triển khai phương án sửa chữa, hoàn trả toàn bộ tuyến cáp ngầm 110kV Hà Tiên – Phú Quốc theo thiết kế ban đầu được phê duyệt. Mục tiêu bảo đảm an toàn kỹ thuật, ổn định lâu dài, phù hợp với quy hoạch và cảnh quan khu vực.
Xây dựng mạng lưới điện củng cố an ninh năng lượng
Đồng thời, tỉnh An Giang đang hỗ trợ ngành điện đẩy nhanh tiến độ các công trình lưới điện trọng điểm trên địa bàn Phú Quốc. Đến nay, 3 công trình quan trọng gồm: Trạm biến áp 220kV Phú Quốc và các đường dây đấu nối; đường dây 110kV Phú Quốc – Nam Phú Quốc; đường dây 110kV Phú Quốc – Bắc Phú Quốc đã hoàn thành và đóng điện vận hành. Các công trình này hình thành liên kết mạch vòng 110kV giữa các trạm, nâng cao rõ rệt năng lực truyền tải, khả năng dự phòng và độ tin cậy cung cấp điện phục vụ Hội nghị cấp cao APEC 2027.
Tổng công ty Điện lực miền Nam đã bố trí nguồn vốn hơn 368 tỷ đồng để triển khai 3 công trình cấp điện trực tiếp cho APEC 2027, gồm: Hạ ngầm và phát triển lưới điện trung, hạ thế đường ĐT.975; Cấp điện cho Cảng hàng không quốc tế Phú Quốc và tuyến tàu điện LRT khu vực sân bay; Cấp điện khu vực Trung tâm Hội nghị APEC và tuyến LRT khu vực Trung tâm Hội nghị. Dự kiến các công trình sẽ đóng điện trong tháng 4/2027.
Theo kế hoạch, Trung tâm Hội nghị sẽ được cấp điện qua 5 phát tuyến 22kV từ 2 nguồn; Sân bay được cấp điện qua 4 phát tuyến 22kV từ 2 nguồn. Tất cả được bảo đảm tính dự phòng tối đa.
“Tỉnh xác định việc khắc phục sự cố cáp ngầm phải được triển khai đồng bộ với việc hoàn thiện hệ thống lưới điện, nâng cao năng lực dự phòng và tăng cường kỷ luật, trách nhiệm trong quản lý, đầu tư xây dựng công trình điện. Qua đó, từng bước củng cố an ninh năng lượng, tạo nền tảng hạ tầng thiết yếu cho sự phát triển lâu dài của đặc khu Phú Quốc’, báo cáo của Sở Công Thương kết luận.
